2022
02
Jan
Mise en service du parc. Exploitation et Maintenance sur 25 ans à partir de la Turballe
A horizon fin 2022, le parc sera mis en service.
La production envisagée équivaut à couvrir l’équivalent de 20% de la consommation en électricité de la Loire-Atlantique.
01
Jan

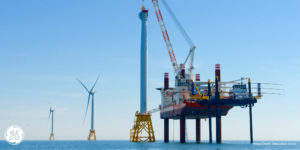

Poursuite de l’installation des fondations, des câbles et arrivée des éoliennes
Tandis que les dernières fondations et câbles seront en cours d’installation, le navire Vole Au Vent viendra installer les éoliennes. Il fera les allers-retours avec le port de Saint-Nazaire pour embarquer 4 éoliennes et les installer sur place. En moyenne, si les conditions météorologiques sont bonnes, une éolienne pourra être installée par jour !
2021
Déc
Plus de la moitié des fondations est installée
L’année 2021 se termine avec plus de la moitié des fondations d’éoliennes installées et 20 câbles inter-éoliennes posés.
Mise en place de la sous-station électrique en mer

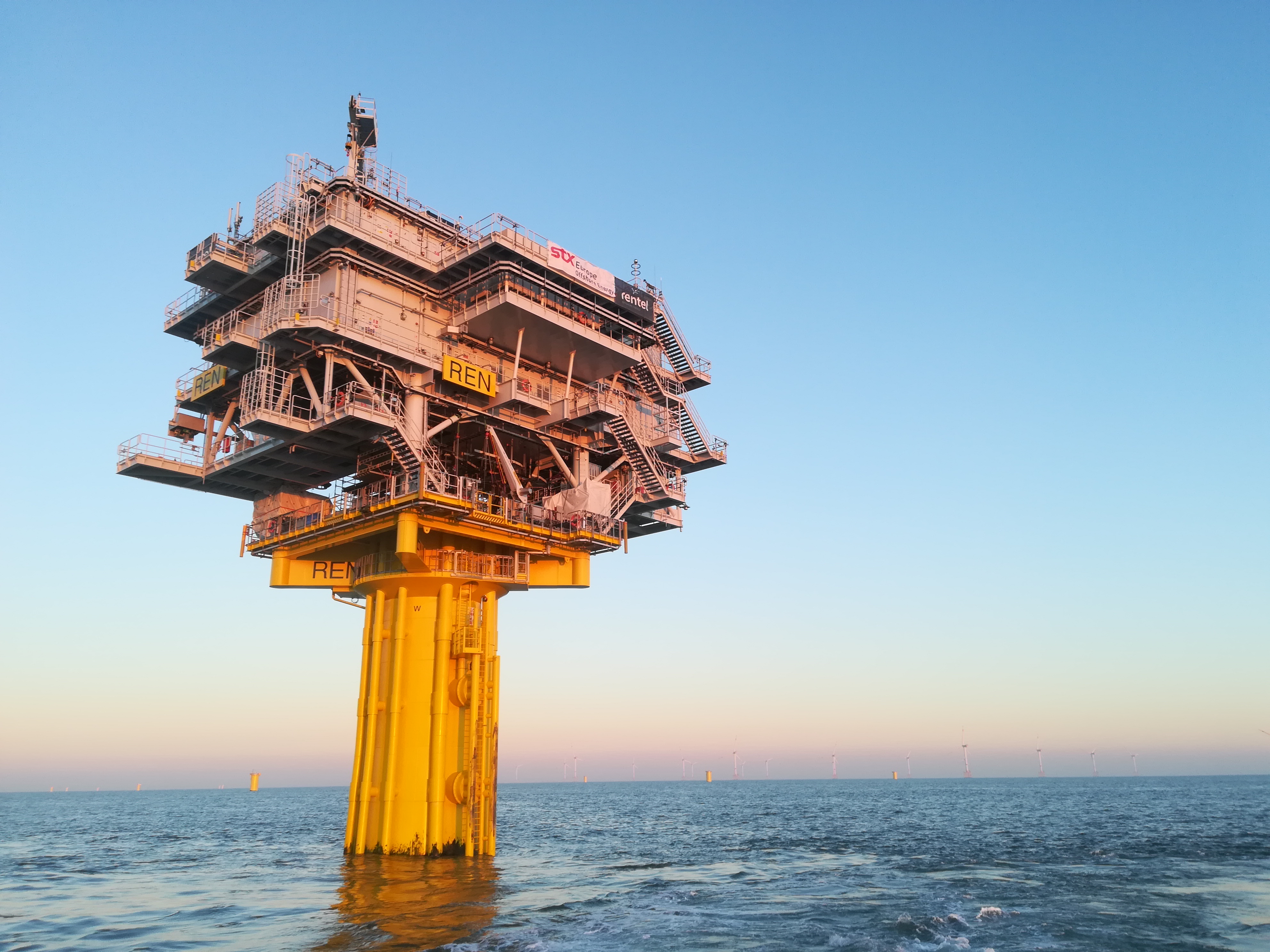

C’est au cours de l’été 2021 que la sous-station électrique vient se poser sur sa fondation jacket. Cet édifice recueillera l’électricité produite par les éoliennes en mer pour l’acheminer à terre vers le réseau.
Arrivée progressive des pales et nacelles à Saint-Nazaire
Une fois finalisées, les pales et nacelles des éoliennes sont transférées jusqu’au site de pré-assemblage, à Saint-Nazaire, en attendant leur installation en mer, courant 2022.
01
Jan
Installation des fondations, des câbles et de la sous-station électrique en mer
Le chantier en mer commencera par l’installation des premières fondations monopieux. Celles-ci, stockées au port de la Rochelle, seront amenées et installées par le navire Innovation. Puis un câblier viendra commencer à installer les câbles inter-éoliennes. Au début de l’automne, la sous-station électrique en mer, cœur névralgique sera installée.
2020
Sep
Début de la construction des bases de maintenance (La Turballe) et de construction (Saint-Nazaire)
Constituée d’une salle de contrôle et télécommunication, de bureaux, de vestiaires et d’un entrepôt de stockage, la base de maintenance accueillera la maintenance du parc pendant les 25 ans d’exploitation. Trois navires seront affrétés pour cette activité. Une centaine d’emplois seront créés pour assurer une bonne gestion du parc.
La base de construction sera le centre de coordination maritime de l’ensemble des opérations de construction du parc éolien en mer de Saint-Nazaire jusqu’à sa mise en service fin 2022.
Fabrication des éléments en usines
A Saint-Nazaire, fabrication de la future sous-station électrique du parc dans l’usine des Chantiers de l’Atlantique. A côté, à Montoir-de-Bretagne, Général Electric assemble les nacelles et génératrices des éoliennes. C’est dans le centre de la France que sont fabriqués les câbles inter-éoliens et à Redon que se prépare leur protection en fonte. Enfin l’usine d’Eiffage à Rotterdam fabrique les fondations des éoliennes.
2019
19
Sep
Lancement de la construction du projet
Grand nombre des acteurs du projets étaient réunis, le 19 septembre 2019 à Saint-Nazaire, pour acter, symboliquement, le début du chantier du premier parc éolien en mer français.
2018
Mar
Signature d’une convention de collaboration avec Bretagne Vivante, la LPO 44, la LPO 85
Les partenaires s’engagent à travers cette convention à poursuivre une réflexion commune visant à définir et mettre en œuvre les différentes mesures et suivis environnementaux afin de minimiser l’impact du parc éolien en mer sur les oiseaux et les chiroptères, et ceci à tous les stades du projet.
2017
Mar
Première pierre des usines de pales d’éoliennes de Cherbourg
General Electric, partenaire exclusif pour la fourniture des éoliennes, pose la première pierre d’une usine de pales d’éoliennes à Cherbourg. Cette activité permettra la création de 550 emplois sur le port normand.
Mar
Signature d’une convention de partenariat avec Neopolia
Le cluster EMR de Neopolia et EDF Renouvelables, porteur du projet éolien en mer de Saint-Nazaire, ont signé une convention portant sur le développement des compétences locales, liées au projet éolien en mer de Saint-Nazaire.
2016
Fév
Obtention de la première autorisation administrative
Obtention de l’autorisation « Loi sur l’eau »
2015
Déc
Avis favorable de la commission d’enquête publique
La commission d’enquête publique, indépendante et nommée par le Préfet, émet un avis favorable sur le projet éolien en mer de Saint-Nazaire.
Août
Enquête publique
L’enquête publique s’est tenue du 10 août au 25 septembre 2015. Elle a permis de recueillir 961 observations.
Juin
Signature d’une convention de partenariat Tourisme
Cette convention a pour objectif de mener une réflexion commune relative au développement de l’activité touristique autour des énergies marines renouvelables et notamment du projet de parc éolien en mer de Saint-Nazaire.
2014
02
Déc
Inauguration des usines Alstom de Saint-Nazaire
Ces deux nouvelles usines fabriqueront les génératrices et les nacelles de l’éolienne Haliade.
Avr
Signature d’une convention de partenariat avec les pêcheurs (COREPEM)
Cette convention, signée avec le Comité Régional des Pêches Maritimes et des Elevages Marins des Pays de la Loire, souligne la prise en compte des activités de pêche dans les étapes de conception du projet éolien en mer de Saint-Nazaire.
Elle vise à permettre la meilleure cohabitation possible des usages et à favoriser l’activité de pêche.
01
Jan
Dépôt des demandes d’autorisations
Suite à la réalisation de l’étude d’impact sur l’environnement et des différentes études techniques, dépôt auprès des services de l’Etat de l’ensemble des dossiers de demande d’autorisation.
2013
Nov
Première installation en mer de l’éolienne Haliade
Suite au succès de la phase de tests à terre, première installation en mer de l’éolienne Haliade, au large des côtes belges
Mar
Juil
Débat Public
Au cours des 4 mois de débat, plus de 2 000 personnes sont venues s’informer et poser des questions lors de 11 réunions publiques et 8 rencontres sur le territoire.
01
Jan
Lancement des travaux des usines Alstom de Saint-Nazaire
Cérémonie de lancement des travaux des usines Alstom de Saint-Nazaire en présence du PDG d’Alstom Patrick Kron et du Premier Ministre Jean-Marc Ayrault.
2012
26
Sep
Rencontre avec les entreprises locales
Présentation du plan industriel et des besoins de sous-traitance auprès de 350 entreprises locales.
01
Avr
Lauréat de l’appel d’offres
Le consortium mené par EDF Renouvelables remporte l’appel d’offres pour la construction du parc éolien en mer au large de Saint-Nazaire.
01
Jan
Première installation de l’éolienne Haliade
Installation le long de la Loire de la première éolienne Haliade, une des éoliennes les plus puissantes au monde. L’éolienne a été fabriquée à Saint-Nazaire.
2011
01
Déc
Conventions de partenariats
Conventions de partenariats avec les organismes de formation, représentants de la pêche et associations environnementales.
Juil
Appel d’Offres de l’État
Lancement par l’État d’un appel d’offres pour la construction d’un parc éolien en mer au large de Saint-Nazaire.
2008
Début des études techniques et environnementales
Réalisation d’une première campagne d’études visant à définir un projet cohérent au regard des enjeux techniques et environnementaux de la zone située au large de Saint-Nazaire.
2007
Jan
Début de la concertation
Début des rencontres avec les acteurs du territoire et premières réunions d’information avec le grand public.
